В ТГК-14 рассказали об основных работах на лето в Чите

В ТГК-14 рассказали об основных работах на лето в Чите

Гендиректор ПАО «ТГК-14» Алексей Лизунов 11 марта на пресс-конференции в администрации Читы рассказал об основных работах, которые будут проведены этим летом в рамках замены и реконструкции около 12 тыс метров. Об этом сообщил корреспондент «МК в Чите».

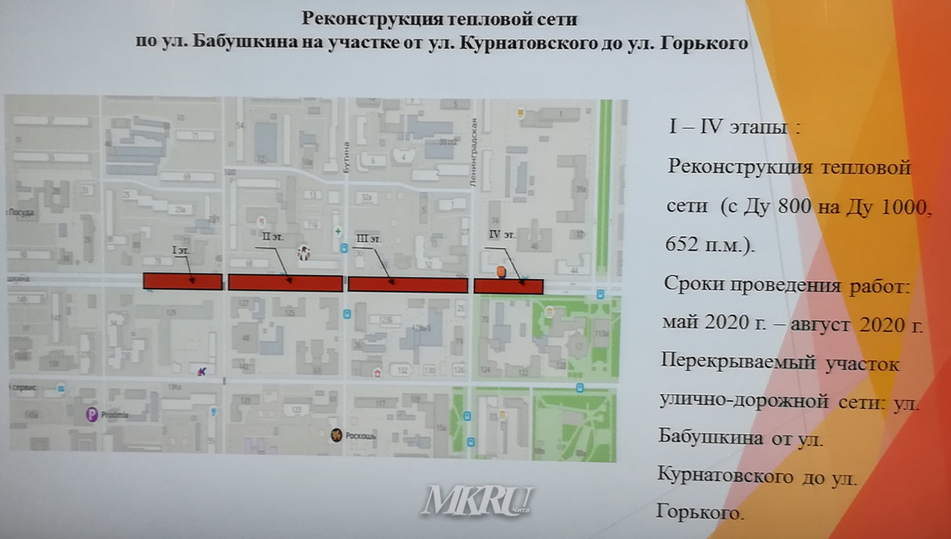

Первым он выделил реконструкцию сетей от ул. Курнатовского до ул. Горького с увеличением диаметра труб.

«Этот этап рассчитан с мая по август 2020 года. На 2021-ый намечены работы в районе транспортного кольца по ул. Шилова», - отметил он.

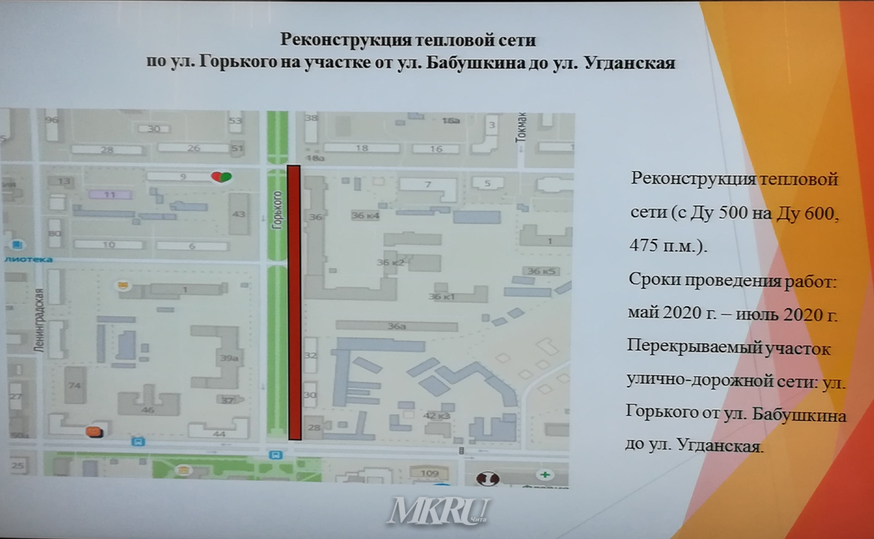

Вторым проектом обозначил замену труб диаметром 500 мм на 600-миллиметровые на участке от ул. Бабушкина вверх по ул. Горького до ул. Угданской. Она будет проводиться с мая по июнь с перекрытием дорожного движения.

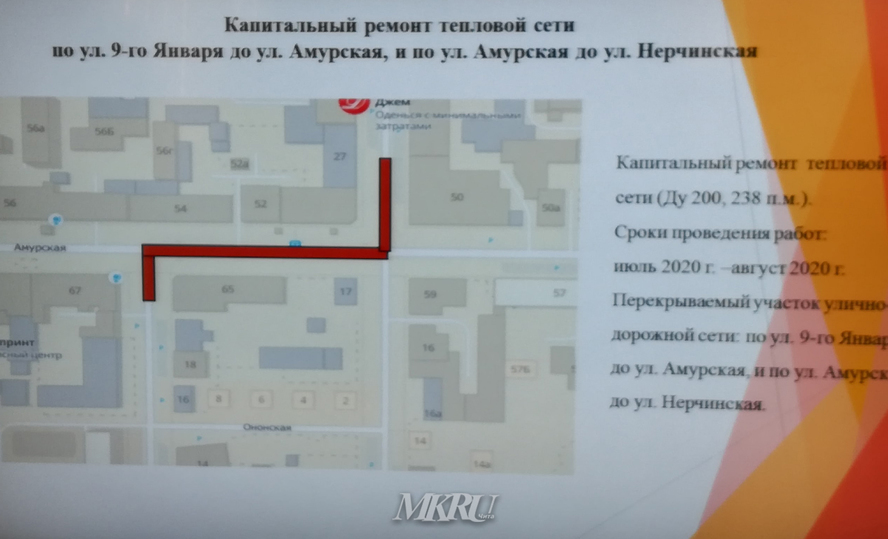

Третьим - замену 230 погонных метров сетей на участке по ул. 9 Января до ул. Амурской и с ул. Амурской до ул. Нерчинской.

Четвёртым - капитальный ремонт коммуникаций по ул. Полины Осипенко - от ул. Амурской до ул. Ленина и дальше до ул. Чкалова. Он продлится с июля по август.
