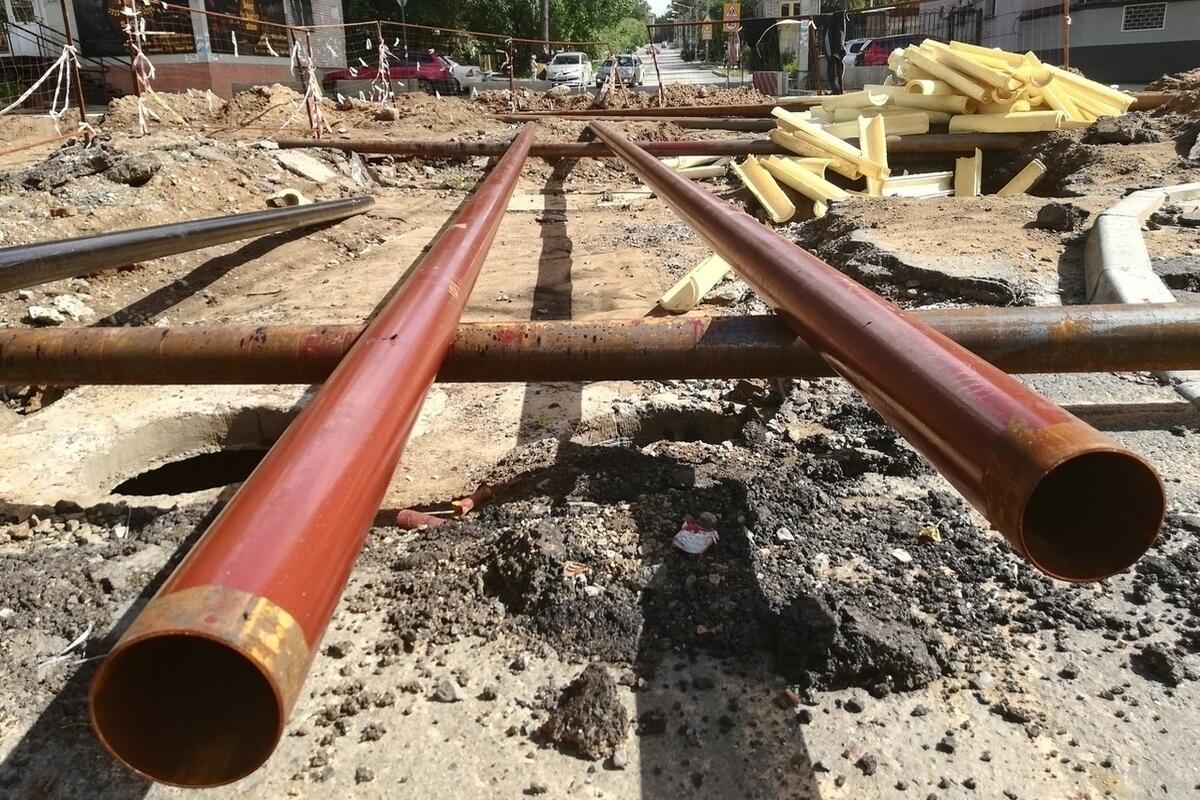

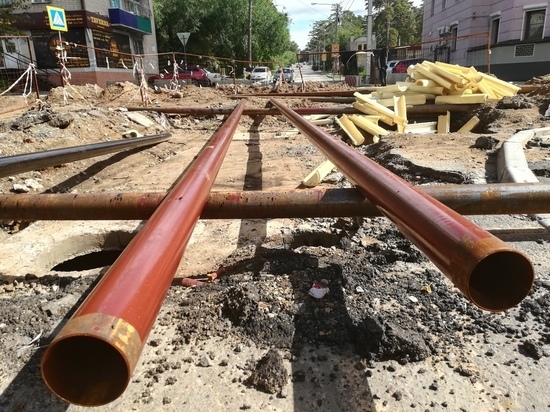

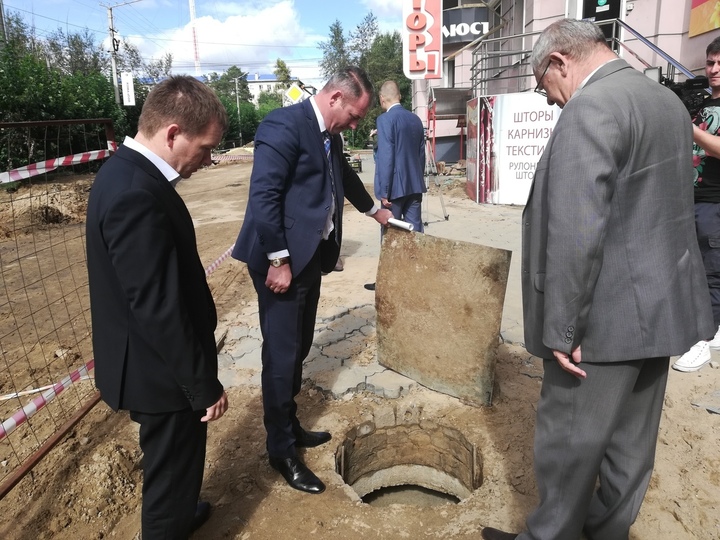

Земляные работы на пересечении улиц Журавлева и Нечаева ПАО «ТГК-14» должна завершить 28 августа, но из-за ливней срок затянется. Сдать участок планируют к 1 сентября, сообщили 25 августа в ходе рейда руководства компании и администрации Читы.
«По проекту в следующем году Журавлева должна быть заасфальтирована сверху донизу. Поэтому сейчас ТГК-14 меняет здесь изношенные сети», - пояснил сити-менеджер Александр Сапожников.

В компании уточнили, что сроки затягиваются из-за дождей – каждый день работы приходится начинать с откачки воды из траншей. За нарушение компании грозит штраф в 50 тыс рублей.
Кроме того, ТГК-14 вынесено предписание за частичное отсутствие ограждения на объекте, а подрядчику - за складирование грунта.
