Электроэнергия впервые подана на новую подстанцию «Удоканский ГМК» на 220/35/10 кВ. Об этом 23 декабря сообщила пресс-служба Байкальской горной компании.
Гендиректор ООО «БГК» Герман Миронов рассказал, что необходимые для обеспечения строительства комбината энергообъекты «возведены в срок и полностью готовы к эксплуатации». Пуско-наладочные работы и тестирование оборудования под нагрузкой до 10 мегаватт продлится до марта будущего года.

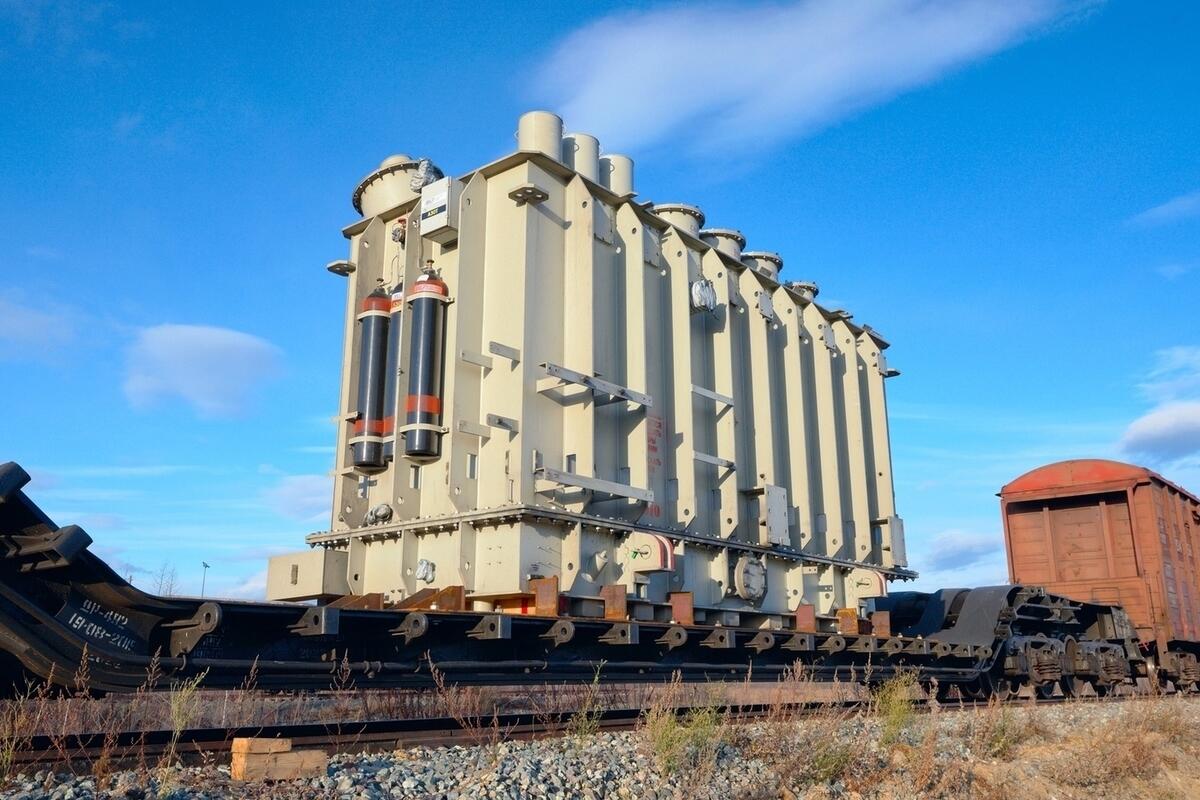

Готовность энергетического оборудования к этой работе ранее подтвердил Ростехнадзор. Напомним, в течение года БГК с помощью более 300 работников подрядных организаций установила 96 опор ЛЭП, а также произвела подвеску, визирование и перекладку проводов, монтаж металлоконструкций и электротехнического оборудования. Среди последнего, в частности, был 100-тонный силовой трансформатор.
